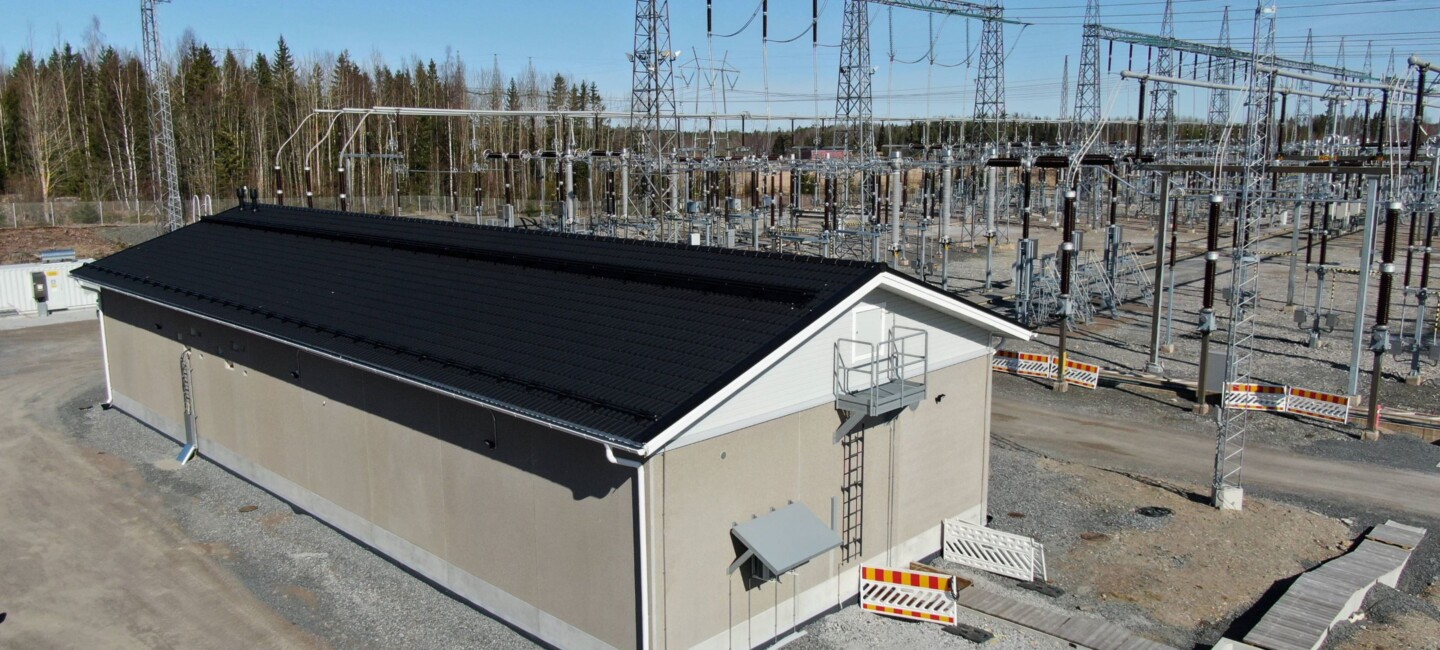

Rauman sähköaseman peruskorjaus tukee kantaverkon käyttövarmuutta

Rauman sähköasema on yksi Suomen tärkeimmistä sähköasemista sähköjärjestelmän käyttövarmuuden kannalta. Ikääntymisen vuoksi sähköasemalla käynnistettiin vuonna 2022 perusparannusurakka, jonka avulla varmistetaan sähköaseman ja kantaverkon toimintavarmuus. Olemme toteuttaneet urakassa sähköaseman uuden GIS-rakennuksen, joka korvaa ulkona olevan ilmaeristeisen 110 kV sähköaseman.

Rakensimme urakassa kaksitasoisen, noin 800 m2 kaasueristeisen GIS-rakennuksen olemassa olevan sähköaseman yhteyteen. Toteutimme rakennuksen alemman kerroksen paikallavaluna ja ylemmän kerroksen valmiista elementeistä.

Osana samaa urakkaa rakensimme sähköasemalle myös noin 300 m2 valvomorakennuksen. Rakennustöiden lisäksi toteutimme molempien rakennusten talotekniset sähkö- ja LVISA-työt.

”Rauman sähköasemalta lähtevien rajansiirtoyhteyksien Suomen ja Ruotsin välinen sähkönsiirto on yhteensä jopa 1 200 megawattia, minkä lisäksi asema on tärkeä myös Olkiluodon ydinvoimalaitoksen toiminnalle. Sähköaseman parannus on tärkeä urakka, joka edellyttää hyvää suunnittelua ja huolellista toteutusta, jotta työt eivät häiritse sähköjärjestelmän normaalia käyttöä”, sanoo Fingridin projektipäällikkö Jarmo Henttinen.

Luovutimme molemmat rakennukset tilaajalle syksyllä 2023 kojeiston siirtoa varten. Työn valmistuttua puramme vuoden 2025 kesän ja alkusyksyn aikana sähköaseman vanhan valvomorakennuksen ja toteutamme alueen maanrakennustöitä, kuten viivästysaltaan ja sen viemäröinnit sekä välikaivot. Kokonaisuudessaan urakan on määrä olla valmis syksyllä 2025.
